d-sm-1-1(吊顶技术交底表)

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

d-sm-1-1(吊顶技术交底表)

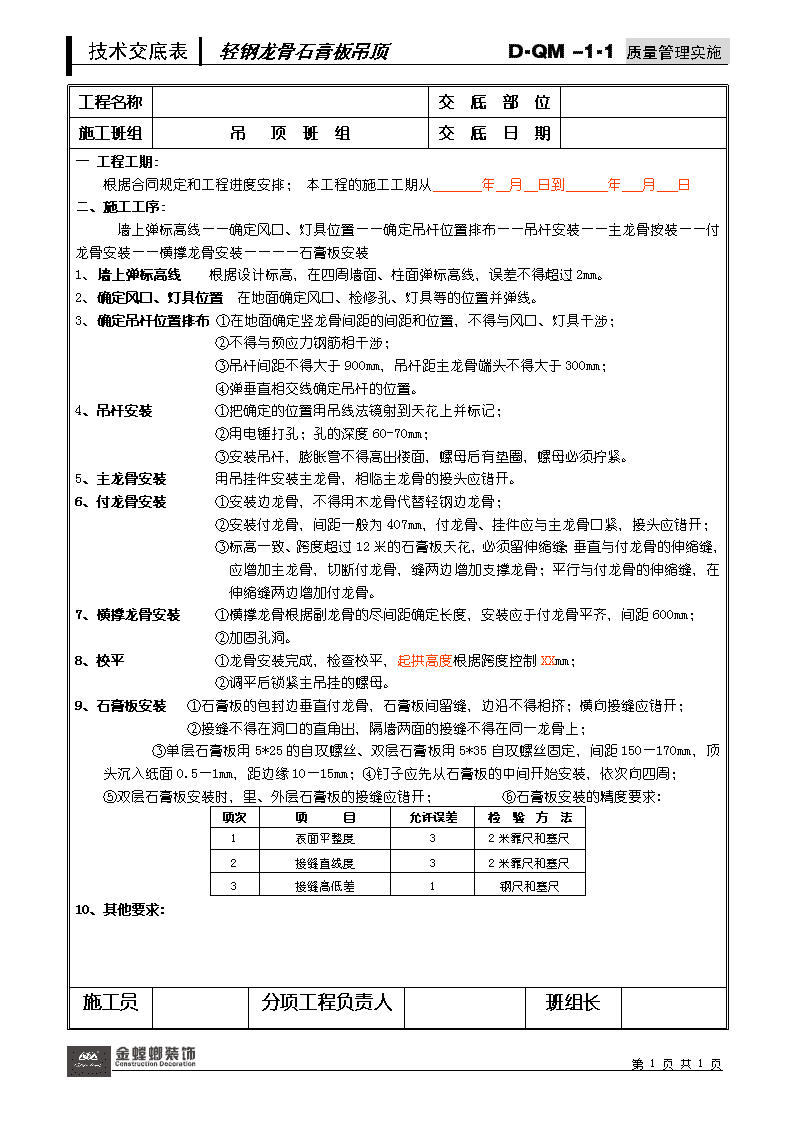

技术交底表轻钢龙骨石膏板吊顶D-QM–1-1质量管理实施工程名称交底部位施工班组吊顶班组交底日期一工程工期:根据合同规定和工程进度安排;本工程的施工工期从年月日到年月日二、施工工序:墙上弹标高线——确定风口、灯具位置——确定吊杆位置排布——吊杆安装——主龙骨按装——付龙骨安装——横撑龙骨安装————石膏板安装1、墙上弹标高线根据设计标高,在四周墙面、柱面弹标高线,误差不得超过2mm。2、确定风口、灯具位置在地面确定风口、检修孔、灯具等的位置并弹线。3、确定吊杆位置排布①在地面确定竖龙骨间距的间距和位置,不得与风口、灯具干涉;②不得与预应力钢筋相干涉;③吊杆间距不得大于900mm,吊杆距主龙骨端头不得大于300mm;④弹垂直相交线确定吊杆的位置。4、吊杆安装①把确定的位置用吊线法镜射到天花上并标记;②用电锤打孔;孔的深度60-70mm;③安装吊杆,膨胀管不得高出楼面,螺母后有垫圈,螺母必须拧紧。5、主龙骨安装用吊挂件安装主龙骨,相临主龙骨的接头应错开。6、付龙骨安装①安装边龙骨,不得用木龙骨代替轻钢边龙骨;②安装付龙骨,间距一般为407mm,付龙骨、挂件应与主龙骨口紧,接头应错开;③标高一致、跨度超过12米的石膏板天花,必须留伸缩缝;垂直与付龙骨的伸缩缝,应增加主龙骨,切断付龙骨,缝两边增加支撑龙骨;平行与付龙骨的伸缩缝,在伸缩缝两边增加付龙骨。7、横撑龙骨安装①横撑龙骨根据副龙骨的尽间距确定长度,安装应于付龙骨平齐,间距600mm;②加固孔洞。8、校平①龙骨安装完成,检查校平,起拱高度根据跨度控制XXmm;②调平后锁紧主吊挂的螺母。9、石膏板安装①石膏板的包封边垂直付龙骨,石膏板间留缝,边沿不得相挤;横向接缝应错开;②接缝不得在洞口的直角出,隔墙两面的接缝不得在同一龙骨上;③单层石膏板用5*25的自攻螺丝、双层石膏板用5*35自攻螺丝固定,间距150—170mm,顶头沉入纸面0.5—1mm,距边缘10—15mm;④钉子应先从石膏板的中间开始安装,依次向四周;⑤双层石膏板安装时,里、外层石膏板的接缝应错开;⑥石膏板安装的精度要求:项次项目允许误差检验方法1表面平整度32米靠尺和塞尺2接缝直线度32米靠尺和塞尺3接缝高低差1钢尺和塞尺10、其他要求:施工员分项工程负责人班组长第1页共1页
查看更多

相关文章
